Planujesz budowę domu i zaczynasz interesować się tematem przyłączenia do sieci elektroenergetycznej? Dobrze, że robisz to wcześniej - bo proces jest bardziej rozbudowany, niż może się wydawać i potrafi zaskoczyć terminami oraz dokumentami, o których nikt Cię wcześniej nie uprzedził.

1. Sprzedawca a Dystrybutor (OSD) - najważniejsze rozróżnienie, które musisz znać

Zanim złożysz jakikolwiek wniosek, musisz wiedzieć, że na rynku energii działają dwa zupełnie różne rodzaje podmiotów - i to rozróżnienie jest absolutnie kluczowe.

Operator Systemu Dystrybucyjnego (OSD) to firma, do której należą słupy, kable, transformatory i liczniki. To OSD wydaje warunki przyłączenia i stawia skrzynkę prądową przy Twojej działce. Innymi słowy - to z nim rozmawiasz, gdy chcesz doprowadzić prąd do nieruchomości.

Sprzedawca energii to zupełnie inna firma - ta, z którą podpisujesz umowę na zakup samej energii elektrycznej i od której dostajesz miesięczne rachunki za kilowatogodziny.

Dlaczego to ważne? Bo wnioski, dokumenty i całą techniczną stronę przyłącza załatwiasz z OSD, nie ze sprzedawcą. Mylenie tych dwóch podmiotów to jeden z najczęstszych błędów popełnianych przez osoby, które po raz pierwszy przechodzą przez ten proces.

Z tego rozróżnienia wynika też często zaskakująca dla inwestorów wolność wyboru: możesz mieszkać w Poznaniu, mieć fizyczne przyłącze od Enea Operator - i kupować prąd od PGE, Taurona czy dowolnego innego sprzedawcy działającego na rynku. Nazywa się to zasadą TPA (Third Party Access) i jest fundamentem europejskiego rynku energii. OSD - jako właściciel infrastruktury - jest jeden na danym terenie i nie możesz go zmienić. Sprzedawcę prądu możesz natomiast zmieniać praktycznie dowolnie. W praktyce możesz mieć dwie osobne umowy (jedną z OSD za usługi dystrybucyjne, drugą z wybranym sprzedawcą za kilowatogodziny) albo podpisać tzw. umowę kompleksową z jednym podmiotem, który w Twoim imieniu rozlicza się z dystrybutorem.

2. Mapa Polski - pod jakiego operatora podlega Twoja działka?

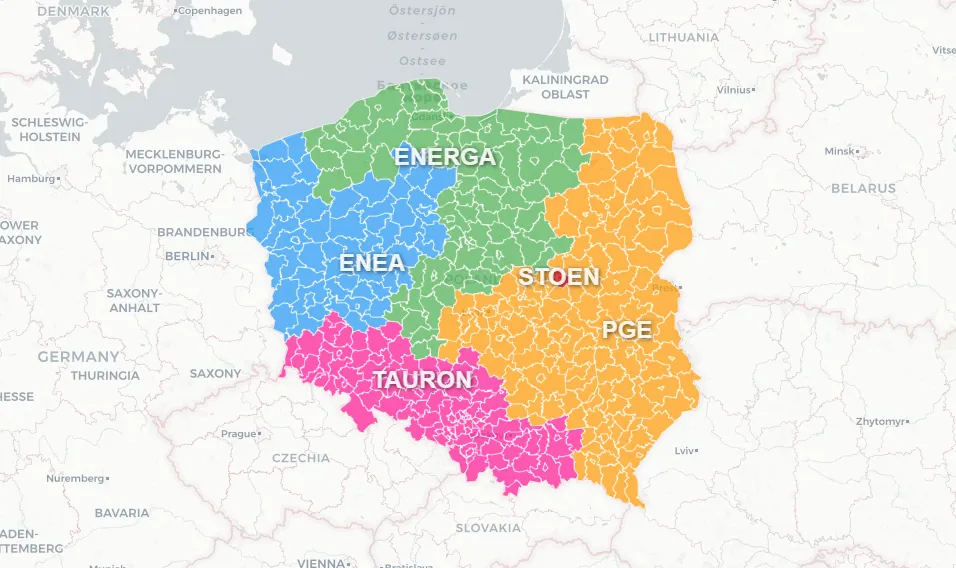

Polska jest podzielona strefowo pomiędzy pięciu głównych operatorów dystrybucyjnych:

  • PGE Dystrybucja obsługuje Polskę wschodnią i centralno-wschodnią - województwa lubelskie, podlaskie, podkarpackie, świętokrzyskie, łódzkie oraz większą część mazowieckiego (z wyłączeniem Warszawy).
  • TAURON Dystrybucja odpowiada za południe i południowy zachód kraju - Śląsk, Małopolskę, Dolny Śląsk i Opolszczyznę.
  • ENEA Operator działa na zachodzie i północnym zachodzie - Wielkopolska, Zachodniopomorskie, Lubuskie, część Kujawsko-Pomorskiego.
  • ENERGA-OPERATOR to północ i część centralna - Pomorze, Warmia i Mazury, część Kujaw i Mazowsza.
  • Stoen Operator (E.ON) obsługuje wyłącznie obszar Warszawy.

Żeby sprawdzić swojego operatora, wystarczy wejść na stronę dowolnego z nich i skorzystać z wyszukiwarki po adresie lub numerze działki. Poglądową mapę podziału Polski pomiędzy poszczególnych operatorów znajdziesz również na naszej Bezpiecznej Mapie.

Uwaga na lokalnych operatorów (nOSD): Obok „Wielkiej Piątki” w Polsce działa kilkudziesięciu tzw. lokalnych Operatorów Systemów Dystrybucyjnych, posiadających własną koncesję wydaną przez Prezesa URE. Działają w pełni legalnie - na wydzielonych, często zamkniętych obszarach. Gdzie ich spotkasz? Na terenach kolejowych (np. PGE Energetyka Kolejowa, dawniej PKP Energetyka), w prywatnych parkach przemysłowych, na terenach dużych fabryk i lotnisk, a coraz częściej także na zamkniętych osiedlach deweloperskich, gdzie inwestor wybudował własną prywatną sieć i uzyskał status OSD. Przeciętny inwestor budujący dom na tradycyjnym osiedlu raczej nigdy na nich nie trafi - ale jeśli rozważasz działkę na takim specyficznym terenie, koniecznie sprawdź to na wczesnym etapie. Wniosek o przyłącze składasz wówczas bezpośrednio do lokalnego operatora, nie do regionalnego dystrybutora. Odkrycie tego faktu w połowie procesu potrafi solidnie namieszać.

3. Dokumenty na start: Zapewnienie dostaw kontra Warunki Przyłączenia

Planując inwestycję budowlaną, prędzej czy później natkniesz się na dwa pojęcia, które brzmią podobnie, ale oznaczają co innego.

Oświadczenie o zapewnieniu dostaw energii to dokument, którego urząd może wymagać przy ubieganiu się o warunki zabudowy lub na etapie składania projektu budowlanego. Potwierdza jedynie, że do działki można w ogóle doprowadzić prąd - to jeszcze nie żadna decyzja techniczna, tylko wstępne potwierdzenie możliwości.

Warunki Przyłączenia do sieci (WTP) to kluczowy dokument techniczny, w którym OSD określa konkretne parametry Twojego przyłącza: moc, typ przyłącza (kablowe lub napowietrzne) oraz lokalizację skrzynki na granicy działki.

Ile mocy wybrać? To pytanie, które warto sobie zadać zanim złożysz wniosek, bo zmiana mocy po fakcie generuje dodatkowe formalności. Dla tradycyjnego domu ze standardowym AGD zwykle wystarcza 12–15 kW w zasilaniu trójfazowym. Jeśli jednak planujesz pompę ciepła, ładowarkę do samochodu elektrycznego lub przepływowy podgrzewacz wody, warto pomyśleć o 17–22 kW lub nawet więcej - te urządzenia mają wysoki pobór chwilowy i zbyt mała moc przyłączeniowa po prostu je ograniczy. Jeśli nie masz jeszcze gotowego projektu, skonsultuj się z projektantem instalacji elektrycznej - lepiej zamówić moc z zapasem niż wracać do OSD po korektę.

Ważna rzecz, o której wielu inwestorów nie wie: Warunki Przyłączenia są ważne dokładnie 1 rok od dnia ich doręczenia - tak stanowi aktualne brzmienie Prawa energetycznego. To oznacza, że masz rok na podpisanie umowy o przyłączenie. Jeśli ten termin przegapisz, WTP wygasają i musisz wnioskować o nowe od zera. Pilnuj tej daty w kalendarzu.

Pułapka: 2 lata czy 1 rok? Jeśli gdzieś czytałeś o dwuletnim terminie ważności WTP - to nie jest błąd, tylko informacja, która się zdezaktualizowała. Przez wiele lat Prawo energetyczne faktycznie dawało inwestorom 2 lata, dlatego ten termin wciąż pojawia się w starszych wpisach i w pamięci wielu elektryków. Nowelizacja skróciła ten okres do 1 roku - ale wyłącznie dla sieci elektroenergetycznych. Dla sieci gazowych i ciepłowniczych nadal obowiązuje 2-letni termin. Miej to z tyłu głowy, szczególnie gdy korzystasz ze starszych źródeł lub rozmawiasz z kimś, kto przez lata przyzwyczaił się do poprzednich przepisów.

Praktyczna wskazówka: najlepiej od razu złożyć wniosek o Warunki Przyłączenia. Dokument ten spełnia wymogi urzędowe stawiane oświadczeniu o zapewnieniu dostaw, a jednocześnie otwiera drogę do faktycznej budowy przyłącza. Robiąc to w jednym kroku, oszczędzasz czas i unikasz dwukrotnego przechodzenia przez tę samą procedurę.

Uwaga na różne nazwy u różnych operatorów: To samo pojęcie może mieć inną nazwę w zależności od tego, z którym OSD masz do czynienia. Warunki Przyłączenia znajdziesz w formularzach i portalach jako: WTP, Warunki Techniczne Przyłączenia lub Wniosek o określenie warunków przyłączenia. Z kolei oświadczenie o zapewnieniu dostaw energii bywa nazywane: promesą przyłączenia, promesą dostaw energii, oświadczeniem o możliwości przyłączenia do sieci lub zaświadczeniem o zapewnieniu energii. Jeśli szukasz na stronie operatora konkretnej nazwy i jej nie znajdujesz - nie przejmuj się, po prostu szukaj pod innym hasłem. Merytoryczna treść tych dokumentów jest taka sama.

Wsparcie projektu

Chcesz wiedzieć, na co naprawdę zwrócić uwagę przed zakupem działki?

Odkryj szczegóły i ukryte haczyki, o których często milczą sprzedający. Pobierz interaktywny Workbook i prześwietl grunt samodzielnie, krok po kroku.

Sprawdź Workbook

4. Ścieżka krok po kroku: od wniosku do prądu w gniazdku

Cały proces przyłączenia działki do sieci elektroenergetycznej składa się z kilku etapów. Warto je znać z góry, żeby nie dać się zaskoczyć - zarówno jeśli chodzi o dokumenty, jak i o czas oczekiwania.

Krok 1: Złożenie wniosku o Warunki Przyłączenia
Do wniosku dołączasz dwa podstawowe dokumenty: potwierdzenie prawa do nieruchomości (np. akt notarialny lub odpis z księgi wieczystej) oraz mapę sytuacyjną lub zasadniczą z zaznaczonym budynkiem. Wniosek można złożyć elektronicznie przez portal OSD lub osobiście w punkcie obsługi klienta.

Krok 2: Czas oczekiwania na decyzję
Dla gospodarstw domowych - technicznie: tzw. V grupy przyłączeniowej - operator ma ustawowo 21 dni na wydanie warunków przyłączenia. W praktyce bywa różnie, zwłaszcza w rejonach o dużym natężeniu nowych inwestycji, ale termin ustawowy jest właśnie taki.

Krok 3: Podpisanie umowy o przyłączenie
Wraz z warunkami przyłączenia dostajesz projekt umowy. Po jej podpisaniu OSD buduje odcinek sieci i stawia złącze kablowe w granicy Twojej działki - czyli tę charakterystyczną „skrzynkę”. To właśnie ten etap trwa najdłużej – zgodnie z terminami na umowie, fizyczna realizacja przyłącza przez operatora zajmuje zazwyczaj od kilku do kilkunastu miesięcy.

Na tym etapie płacisz opłatę przyłączeniową zgodną z taryfą danego OSD. Jej wysokość zależy przede wszystkim od zamówionej mocy - operatorzy stosują stawkę ryczałtową liczoną za każdy kilowat mocy. Dodatkowy koszt może pojawić się, jeśli odległość od istniejącej sieci przekracza 200 metrów - wtedy OSD dolicza koszt budowy dłuższego odcinka. Konkretne stawki znajdziesz w taryfie swojego operatora publikowanej na jego stronie.

Krok 4: Instalacja wewnętrzna i prąd budowlany
Uprawniony elektryk wykonuje instalację wewnętrzną na działce lub w budynku i składa do OSD zgłoszenie gotowości instalacji. Na tym etapie możesz już wnioskować o tzw. prąd budowlany - tymczasowe przyłączenie potrzebne w trakcie prac budowlanych.

Warto wiedzieć, że prąd budowlany rozliczany jest w taryfie C - taryfie dedykowanej firmom i placom budowy, charakteryzującej się wyższą stawką za kilowatogodzinę oraz dodatkową opłatą za moc zamówioną. To droższe rozwiązanie niż prąd domowy, ale niezbędne na czas budowy. Po zakończeniu prac i odbiorze budynku zgłaszasz to do OSD i sprzedawcy energii - i przechodzisz na docelową taryfę G dla gospodarstw domowych, która jest znacznie tańsza. Nie zapomnij o tym kroku, bo bez zgłoszenia zmiana taryfy nie nastąpi automatycznie.

Krok 5: Licznik i umowa z dostawcą
Podpisujesz umowę ze sprzedawcą energii (wybranym przez siebie - nie musisz korzystać z tego, który jest „domyślny” dla danego OSD), po czym monter OSD zakłada licznik. Od tego momentu możesz korzystać z prądu w domu.

5. Nowe technologie: liczniki zdalnego odczytu i taryfy dynamiczne

Budując dom dzisiaj, wkraczasz w erę energetyki, która wygląda zupełnie inaczej niż jeszcze kilka lat temu. Dwa zjawiska, o których warto wiedzieć już na etapie planowania przyłącza, to inteligentne liczniki i taryfy dynamiczne - i jedno jest warunkiem skorzystania z drugiego.

Inteligentne liczniki (LZO)
Liczniki zdalnego odczytu to nowoczesne urządzenia, które automatycznie mierzą ilość pobieranej lub oddawanej do sieci energii i przesyłają dane bezpośrednio do systemu operatora - bez potrzeby wizyty inkasenta. Koniec z prognozowanymi rachunkami i korektami po kilku miesiącach.

Jeśli dopiero przyłączasz działkę do sieci, niemal na pewno dostaniesz od razu LZO. Wymiana tradycyjnych liczników trwa w Polsce na dużą skalę od kilku lat - prawo energetyczne zakłada instalację LZO u co najmniej 80% odbiorców końcowych do końca 2028 r., a do 2030 r. urządzenia mają trafić do wszystkich. Poszczególni operatorzy realizują ten cel w różnym tempie: Energa planuje zakończyć wymianę wszystkich liczników rozliczeniowych na LZO już do końca 2026 roku, PGE i Tauron są mniej więcej w połowie drogi, a Enea - nieco z tyłu stawki, choć sukcesywnie nadrabia zaległości.

Co zyskujesz dzięki LZO? Przede wszystkim rozliczanie na podstawie rzeczywistego zużycia zamiast prognoz, zdalną zmianę taryfy bez wizyty montera, szybsze wykrywanie i usuwanie awarii w Twoim rejonie oraz dostęp do szczegółowych danych o zużyciu przez aplikację lub portal operatora. Część systemów umożliwia też wgląd w zużycie z dokładnością co do godziny - co jest szczególnie przydatne, jeśli planujesz optymalizować rachunki.

Taryfy dynamiczne
To nowość, która może realnie zmienić sposób, w jaki myślisz o rachunkach za prąd - zwłaszcza jeśli planujesz fotowoltaikę, pompę ciepła, magazyn energii albo ładowarkę do samochodu elektrycznego.

W taryfach dynamicznych cena energii zmienia się co godzinę w zależności od notowań na Towarowej Giełdzie Energii. Od 2026 roku wszyscy sprzedawcy energii elektrycznej w Polsce są zobowiązani do oferowania taryf dynamicznych - wcześniej taki obowiązek dotyczył tylko największych podmiotów. Warunkiem skorzystania z taryfy dynamicznej jest posiadanie licznika zdalnego odczytu.

Jak to działa w praktyce? W standardowej taryfie G11 płacisz jedną stawkę przez całą dobę. W taryfie dynamicznej masz 24 różne ceny każdego dnia - najtańszy prąd przypada zwykle na godziny nocne i południowe, gdy w sieci pojawia się nadpodaż energii z odnawialnych źródeł. Najdroższy jest rano i wieczorem, podczas tzw. szczytów poboru.

Dla kogo to ma sens? Przede wszystkim dla domów elastycznych - wyposażonych w automatykę zarządzającą zużyciem, samochód elektryczny, magazyn energii lub fotowoltaikę. Jeśli możesz przesunąć pranie, ładowanie auta czy pracę pompy ciepła na tańsze godziny, taryfa dynamiczna może przynieść realne oszczędności. Jeśli natomiast Twój profil zużycia jest sztywny i skupia się głównie na godzinach wieczornych - niekoniecznie się opłaci i warto to wcześniej przeanalizować.

Warto mieć to z tyłu głowy już na etapie projektowania instalacji elektrycznej w nowym domu. Odpowiednie przygotowanie infrastruktury - osobne obwody dla urządzeń o dużym poborze, gotowość pod przyszły magazyn energii - może się później bardzo przydać i zaoszczędzić sporo kosztów przy ewentualnej rozbudowie systemu.

Podsumowanie

Przyłączenie działki do prądu to proces, który ma swój ustalony rytm - i jeśli wiesz, czego się spodziewać, przebiega sprawnie. Kluczowe rzeczy do zapamiętania: najpierw ustal swojego operatora OSD, złóż wniosek o Warunki Przyłączenia i pilnuj rocznego terminu ważności WTP - jego przegapienie oznacza powrót do punktu wyjścia. Zamów moc z zapasem, jeśli planujesz pompę ciepła lub ładowarkę do auta. A wybranego sprzedawcę energii możesz swobodnie zmienić na dowolnym etapie. A po zakończeniu budowy pamiętaj o zgłoszeniu przejścia z taryfy C na docelową taryfę G - to nie dzieje się automatycznie.

Resztę - umowę, instalację, licznik - zrealizujesz krok po kroku. A jeśli planujesz dom z fotowoltaiką lub magazynem energii, zapytaj elektryka już na etapie projektu o gotowość instalacji pod taryfy dynamiczne. To jeden z tych przypadków, gdzie mała decyzja na początku może sporo zaoszczędzić w przyszłości.
